CHANTIER ENEDIS À BARCILLONNETTE
Publié le mardi 28 avril 2026 - Barcillonnette
Enedis investit pour améliorer la qualité d’alimentation en électricité et sécuriser le réseau de distribution publique d’électricité à Barcillonnette. Un montant d’investissement global d’environ 600 000 € est dédié à ce secteur géographique.

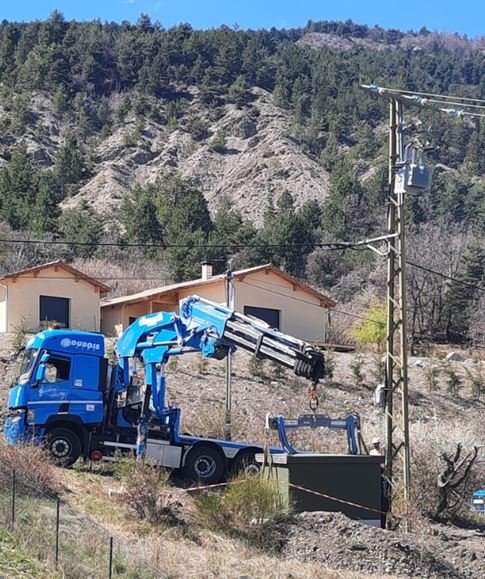

1ère phase : Une rénovation programmée de 8.8km de réseau HTA (20 000V) avec le renouvellement de 59 poteaux bois et d’accessoires (120 isolateurs)
- En amont de ce chantier en mars 2026, un élagage et un débroussaillage ont été réalisés sur l’ensemble du linéaire pour permettre l’accès des équipes aux supports.
- 2 semaines de travaux auront été nécessaires, 59 poteaux ont été héliportés après la journée du lundi 20 avril (dernier jour d’intervention de l’hélicoptère
- Finalité : 7 à 8 fois moins de défauts (c’est-à-dire d’incidents pouvant provoquer une coupure) sont constatés sur les lignes ainsi rénovées.
2ème phase : Enfouissement des lignes HTA dans des zones à risques, dans le cadre d’un Plan Aléas Climatiques (PAC)
- 1 621 m de ligne aérienne HTA et ses supports seront déposés. 2 386 m de ligne HTA (20 000V) seront créés sur la route départementale du sud du village jusqu’à la sortie en direction des Faysses.
- Finalité : Le réseau souterrain sera beaucoup moins sensible aux aléas climatiques que le réseau aérien, qui était en plus, difficile d’accès pour les équipes de dépannage dans des parcelles privées, boisées, etc.
- Travaux prévus du 27/04/26 au 10/07/202
Publié par Mairie de Barcillonnette
